我集團承建的風情大道(機場路-金城路)改建工程二標段工程,全長約1.76km。內容包括:主線高架橋梁、兩條平行匝道橋、三條立交匝道橋、一條原匝道抬升改造橋、地面橋梁。其中高架快速路設計車速80km/h,匝道設計車速40km/h,地面主干路設計車速50km/h。工程造價約50271.1670萬元,施工總工期720日歷天。
由于本工程路段涉及多處地下軍用光纜,施工任務重,集團領導對本項目高度重視,設立安全生產領導小組,加強領導、強化措施、樹立工程質量、安全生產意識,建立健全工程各項規章制度,并認真落實生產責任制,貫徹“安全第一、預防為主、綜合治理”的方針,把安全生產工作責任制層層落實,切實做到抓實、抓細。對檢查中提出的安全隱患問題督促各級人員加快整改,把隱患消滅在萌芽中,減少安全生產事故的發生。

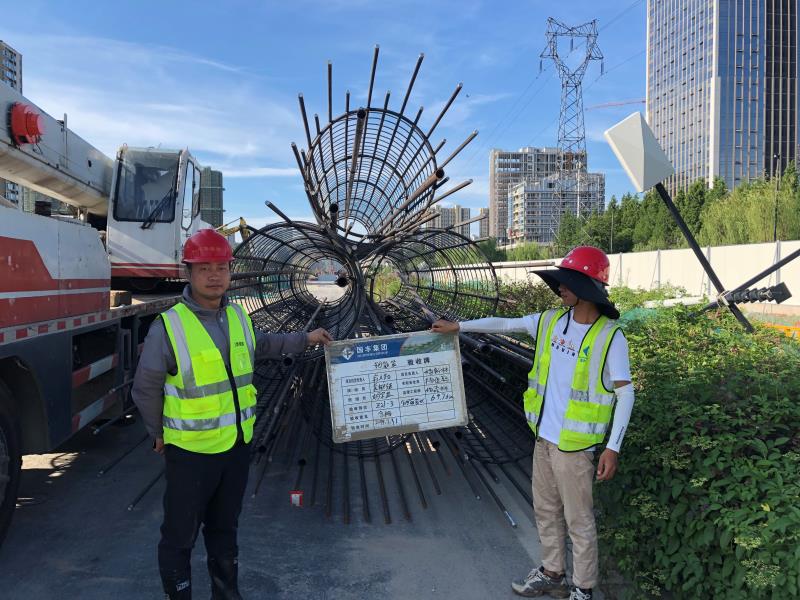

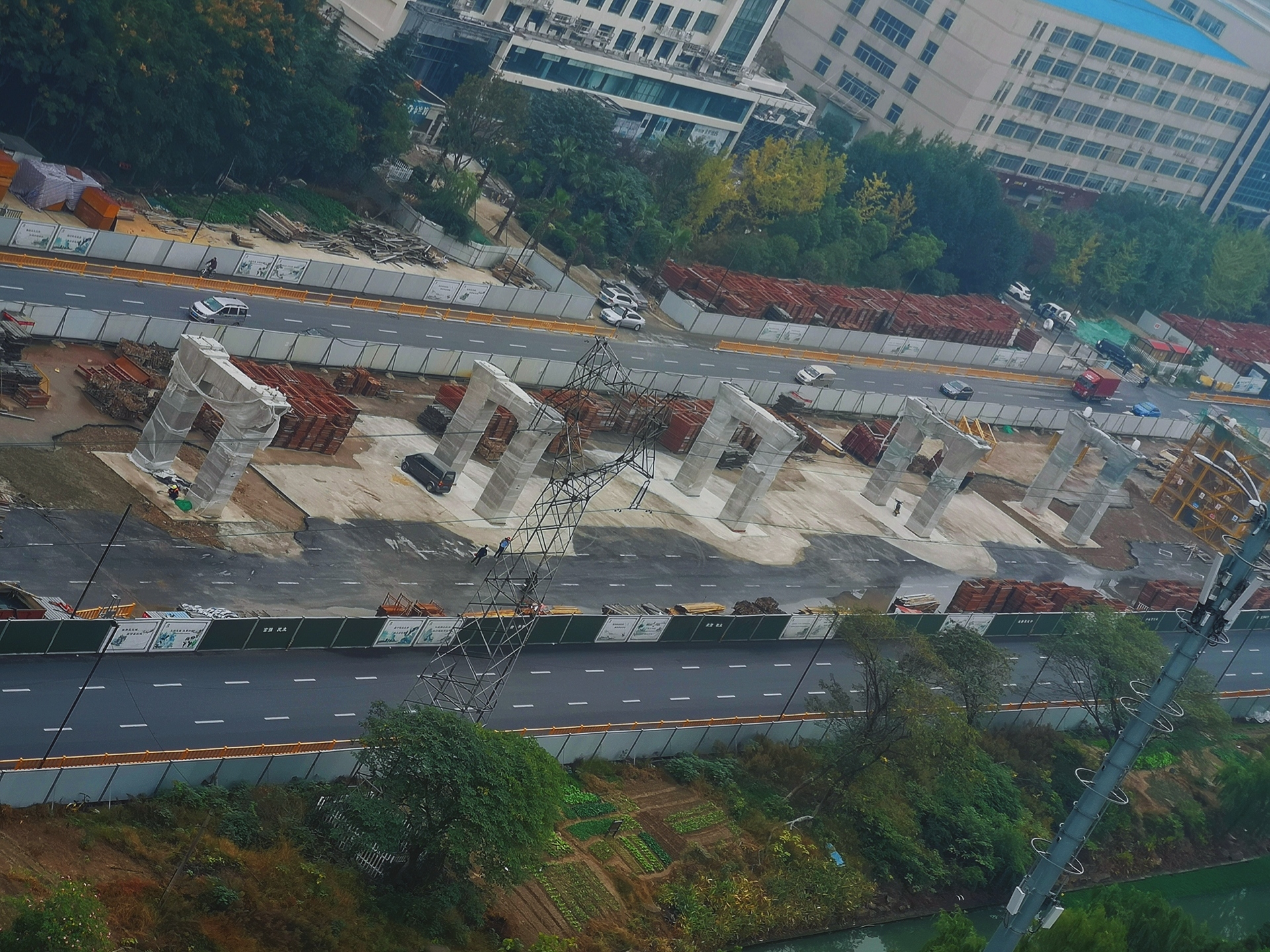

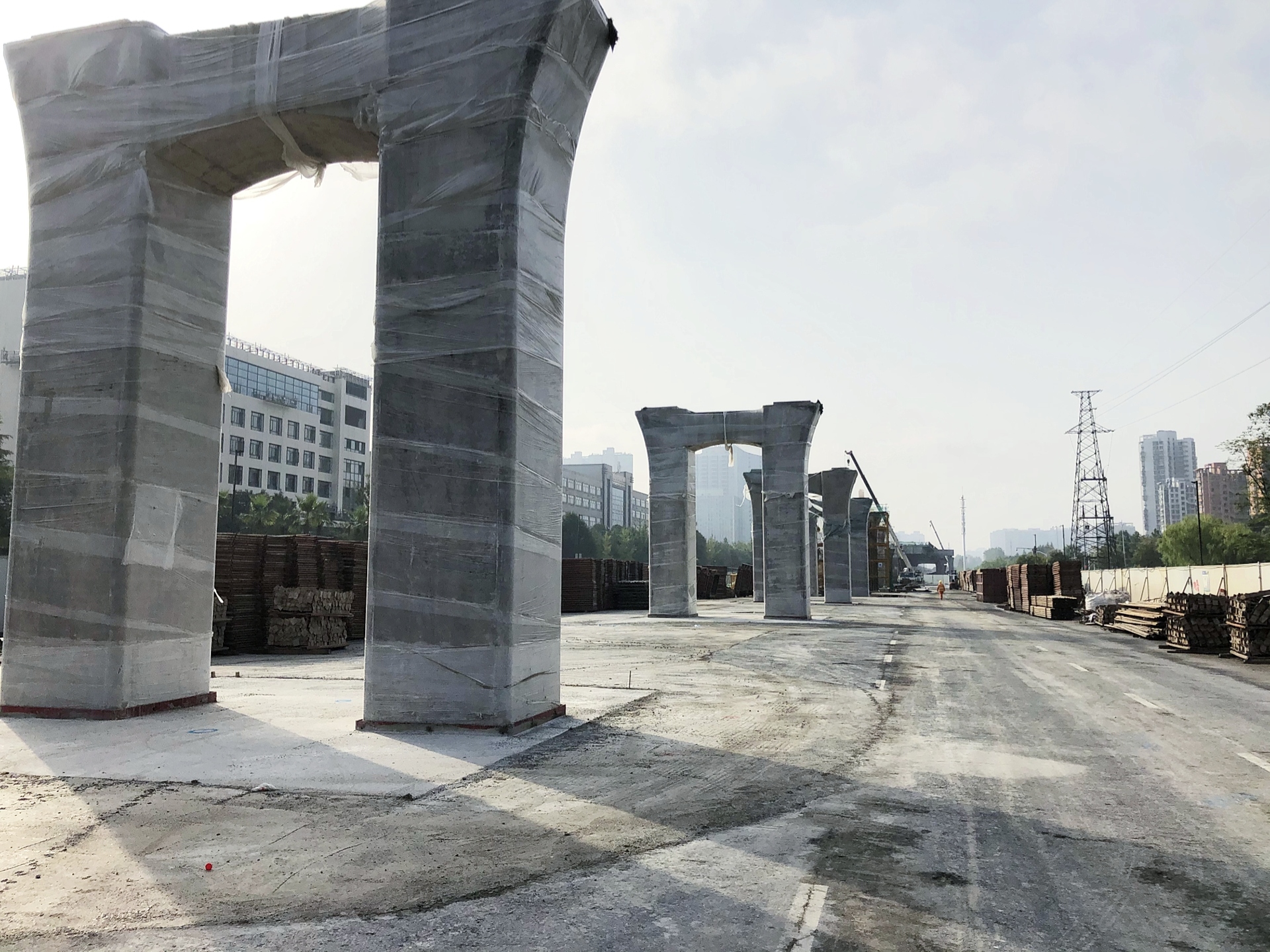

經過前期充足的準備,工程自2019年4月4日開工,第一根樁于4月11日澆筑完成。7個月以來,項目部嚴格控制每一道工序,抓質量,抓進度,至目前已累計完成橋樁基277根(占樁基總量的50.6%);4月11號至18號東向南匝道埋設ES7-1、ES7-2、ES8-1、ES8-2樁基鋼護筒4根(占鋼護筒總量的50%);建設二路-建設三路交改完成;建設三路-建設四路交改完成(占交改總量的80%);9月4日完成第一個主線Z38#承臺的模板鋼筋施工,累計完成承臺20個(占總量的12.4%),立柱完成15個(占總量的9.6%)。累計完成產值6534萬元。
